Enquête sur l'expérience des développeurs

L'enquête sur l'expérience des développeurs permet aux équipes de comprendre précisément ce qui freine leurs développeurs et quelles améliorations auraient le plus de valeur pour l'équipe.

Icône de crayon
Prépa
50 min
Icône d'horloge
Durée
30 min
Icône de relation entre personnes
Personnes
3 ou plus
Des développeurs répondent à un sondage sur leur expérience

Enquête sur l'expérience des développeurs

L'enquête sur l'expérience des développeurs permet aux équipes de comprendre précisément ce qui freine leurs développeurs et quelles améliorations auraient le plus de valeur pour l'équipe.

Des développeurs répondent à un sondage sur leur expérience
Icône de crayon
Prépa
50 min
Icône de chronomètre
Durée
30 min
Icône de relation entre personnes
Personnes
3 ou plus

Enquête sur l'expérience des développeurs

L'enquête sur l'expérience des développeurs permet aux équipes de comprendre précisément ce qui freine leurs développeurs et quelles améliorations auraient le plus de valeur pour l'équipe.

Icône de crayon
Prépa
50 min
Icône de chronomètre
Durée
30 min
Icône de relation entre personnes
Personnes
3 ou plus
Des développeurs répondent à un sondage sur leur expérience

Enquêtes sur l'expérience des développeurs en action

Voici un exemple pour mener votre enquête sur l'expérience des développeurs à l'aide d'un outil d'enquête.

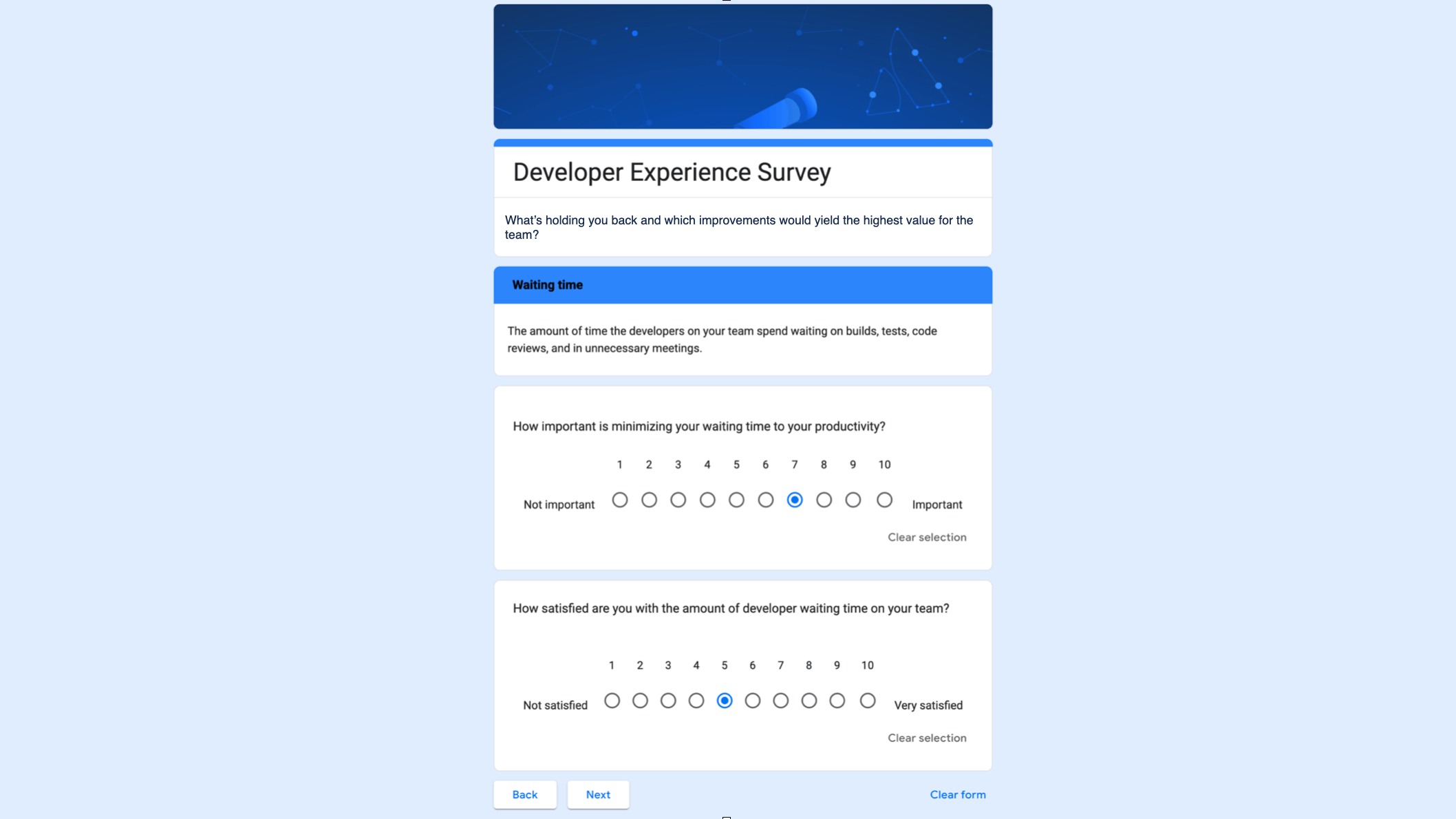

Plot survey results on an XY graph using our rating system: red signs need the team’s attention, yellow signs are areas for improvement, and green signs are already well-served.

Utilisez les tableaux blancs Confluence pour reporter vos signes vitaux les plus urgents, discuter des solutions potentielles et planifier des actions pour améliorer l'expérience des développeurs.

Ce dont vous aurez besoin

À distance

Outil d'enquête

Outil de collaboration digitale

En personne

Outil d'enquête

Tableau blanc, ou grande feuille de papier

Post-its

Instructions pour exécuter ce scénario

Remarque : les enquêtes les plus utiles sur l'expérience des développeurs sont spécifiques à l'organisation. Dans le scénario suivant, nous incluons une enquête spécifique à Atlassian. Notre enquête peut fonctionner telle quelle pour votre équipe, mais nous vous encourageons à l'adapter à votre équipe et à votre organisation si nécessaire.

1. Sélectionnez vos signes vitaux 30 min

Pour bien comprendre l'expérience des développeurs de votre équipe, vous devez poser les bonnes questions. Chez Atlassian, nos questions portent sur les signes vitaux clés qui nous aident à identifier les problèmes liés à l'expérience des développeurs. Les signes vitaux sont des points de données qui servent d'indicateurs de santé et de performance de l'équipe. Tout comme les signes vitaux de votre corps, ils permettent d'identifier rapidement les problèmes du système.

Les signes vitaux jouent un rôle essentiel dans l'ensemble de ce scénario. Avant de commencer, mettez-vous d'accord avec votre équipe sur les signes vitaux importants pour vos opérations. Nous vous recommandons d'inclure six à huit signes vitaux dans l'enquête propre à votre organisation.

Voici les huit signes vitaux que nous avons créés pour notre enquête sur l'expérience des développeurs chez Atlassian :

  • Vitesse de livraison durable : la rapidité avec laquelle votre équipe livre un code de haute qualité sans épuiser les développeurs. Cela couvre le cycle de développement classique, depuis le moment où les développeurs de votre équipe commencent à travailler sur une user story jusqu'au déploiement d'une fonctionnalité en production.
  • Temps d'attente : le temps que les développeurs de votre équipe passent à attendre les versions, les tests, les revues de code et les réunions inutiles.
  • Indépendance d'exécution : la capacité de votre équipe à livrer sans dépendre des autres équipes, quel que soit le propriétaire du code.
  • Méthodes de travail : quels efforts sont nécessaires pour découvrir et adopter une nouvelle méthode de travail dont votre équipe a besoin ou pourrait bénéficier, y compris des outils, des frameworks, des processus ou des pratiques.
  • Normes externes : le travail nécessaire pour répondre aux standards de l'entreprise. Ces standards ne sont pas générés par votre équipe, mais en externe, et s'ajoutent aux exigences du produit, telles que la sécurité et la conformité.
  • Maintenance : Le temps que votre équipe consacre à la maintenance de la base de code, des pipelines et de l'infrastructure. Ce travail est généré en interne par votre équipe.
  • Intégration : la rapidité avec laquelle un ingénieur peut devenir efficace après avoir été embauché ou muté en interne.
  • Satisfaction des développeurs : le degré de satisfaction des ingénieurs quant à leur productivité.

Intégrez nos signes vitaux à l'enquête propre à votre organisation, ou inspirez-vous de nos enquêtes pour créer la vôtre. Si un signe vital ne s'applique pas, vous pouvez le supprimer de l'enquête lors de l'étape 2. En cas de doute quant à la pertinence d'un signe vital, nous vous conseillons de le laisser dans l'enquête jusqu'à ce que vous ayez exécuté le scénario au moins une fois.

Envie de savoir comment nous avons créé ces signes vitaux ?

Tout d'abord, nous avons mené des enquêtes à l'échelle de l'organisation pour recueillir des données. Ensuite, nous avons appliqué les principes de l'innovation axée sur les résultats tirés du livre d'Anthony Ulwick, What Customers Want, pour attribuer un score d'opportunité à chaque signe vital.

2. Réalisez votre enquête 10 min

Après avoir choisi ou créé des signes vitaux applicables aux développeurs de votre équipe, préparez ces derniers à l'enquête en leur expliquant l'objectif du scénario et la manière dont vous comptez donner suite aux résultats de cette enquête.

Ensuite, invitez tous vos développeurs à y répondre. Fixez un délai précis : nous recommandons un délai de trois à sept jours.

Si vous ne pouvez pas demander à tout le monde de répondre à l'enquête, vous aimerez peut-être recueillir des informations supplémentaires, telles que le niveau de responsabilités ou le lieu de travail. Cela permet de garantir que les résultats ne sont pas faussés.

L'enquête suivante utilise les signes vitaux d'Atlassian. Si vous décidez d'inclure d'autres signes vitaux, il vous faudra ajuster les questions de votre enquête. Posez deux questions par signe vital : l'une sur l'importance du signe vital pour le développeur et l'autre sur la satisfaction du développeur quant à la capacité actuelle de son équipe à respecter ce signe vital. Accompagnez votre enquête d'une échelle de 0 à 10, où 0 = pas important/insatisfait et 10 = très important/très satisfait.

EXEMPLES DE QUESTIONS D'ENQUÊTE POUR ÉVALUER L'EXPÉRIENCE DES DÉVELOPPEURS :

Vitesse de livraison durable

  • Dans quelle mesure est-ce important pour votre équipe de livrer un code de haute qualité de manière durable ?
  • Dans quelle mesure êtes-vous satisfait de la capacité de votre équipe à livrer un code de haute qualité de manière durable ?

Temps d'attente

  • Dans quelle mesure est-ce important pour votre productivité de réduire les temps d'attente ?
  • Dans quelle mesure êtes-vous satisfait du temps d'attente des développeurs au sein de votre équipe ?

Indépendance d'exécution

  • Dans quelle mesure accordez-vous de l'importance à la capacité de votre équipe à livrer des résultats indépendamment des autres équipes ?
  • Dans quelle mesure êtes-vous satisfait de l'indépendance de votre équipe en matière de livraison ?

Méthodes de travail

  • Dans quelle mesure est-ce important pour votre équipe de découvrir et d'adopter de nouvelles méthodes de travail, y compris des outils, des processus et des pratiques ?
  • Dans quelle mesure êtes-vous satisfait de la capacité de votre équipe à découvrir et à adopter de nouvelles méthodes de travail, y compris des outils, des processus et des pratiques ?

Standards externes

  • Dans quelle mesure la quantité de travail de maintenance ou de plateforme nécessaire pour respecter les standards de l'entreprise générés en externes et détenus par votre équipe est-elle importante pour votre productivité ?
  • Dans quelle mesure êtes-vous satisfait de la quantité de travail de maintenance ou de plateforme nécessaire pour répondre aux standards de l'entreprise générés en externes et détenus par votre équipe ?

Maintenance

  • Dans quelle mesure les efforts que vous devez déployer pour maintenir les standards de votre équipe en matière de code, d'outils et de pipelines sont-ils importants pour votre productivité ?
  • Dans quelle mesure êtes-vous satisfait des efforts requis pour la maintenance du code, des outils et des pipelines ?

Intégration

  • Dans quelle mesure le temps qu'il faut aux nouvelles recrues ou aux mutations internes pour devenir efficaces au sein de votre équipe est-il important pour votre productivité ?
  • Dans quelle mesure êtes-vous satisfait du temps qu'il faut aux nouvelles recrues ou aux mutations internes pour devenir efficaces au sein de votre équipe ?

Satisfaction des développeurs

  • Dans quelle mesure votre satisfaction est-elle importante pour votre productivité ?
  • Dans quelle mesure êtes-vous satisfait de la productivité des développeurs de votre équipe ?

3. Calculez les résultats 10 min

Lorsque tout le monde aura répondu, vous pourrez fermer l'enquête et analyser les données.

Ensuite, attribuez à chaque signe vital un score d'opportunité. Si vous constatez des écarts, indiquez-les dans vos notes et discutez-en avec votre équipe. Si vous le souhaitez, vous pouvez utiliser un tableur pour faciliter vos calculs.

Voici comment calculer le score d'opportunité pour chaque signe vital :

  • Tout d'abord, déterminez l'importance moyenne et la satisfaction moyenne de votre signe vital.
    • Par exemple, 8,22 et 5,88 respectivement.
  • Ensuite, calculez la différence entre l'importance moyenne et la satisfaction moyenne.
    • Par exemple, 8,22 - 5,88 = 2,34
  • Enfin, si ce chiffre est positif, ajoutez-le à l'importance moyenne pour obtenir le score d'opportunité de votre signe vital. Si le chiffre est négatif, votre importance moyenne est votre score d'opportunité.
    • Par exemple, 8,22 + 2,34 = 10,56

Score d'opportunité = importance + maximum (importance - satisfaction, 0)

Next, take the opportunity score for each of your vital signs and designate a rating:

Conseil : CARTOGRAPHIEZ VOS DONNÉES

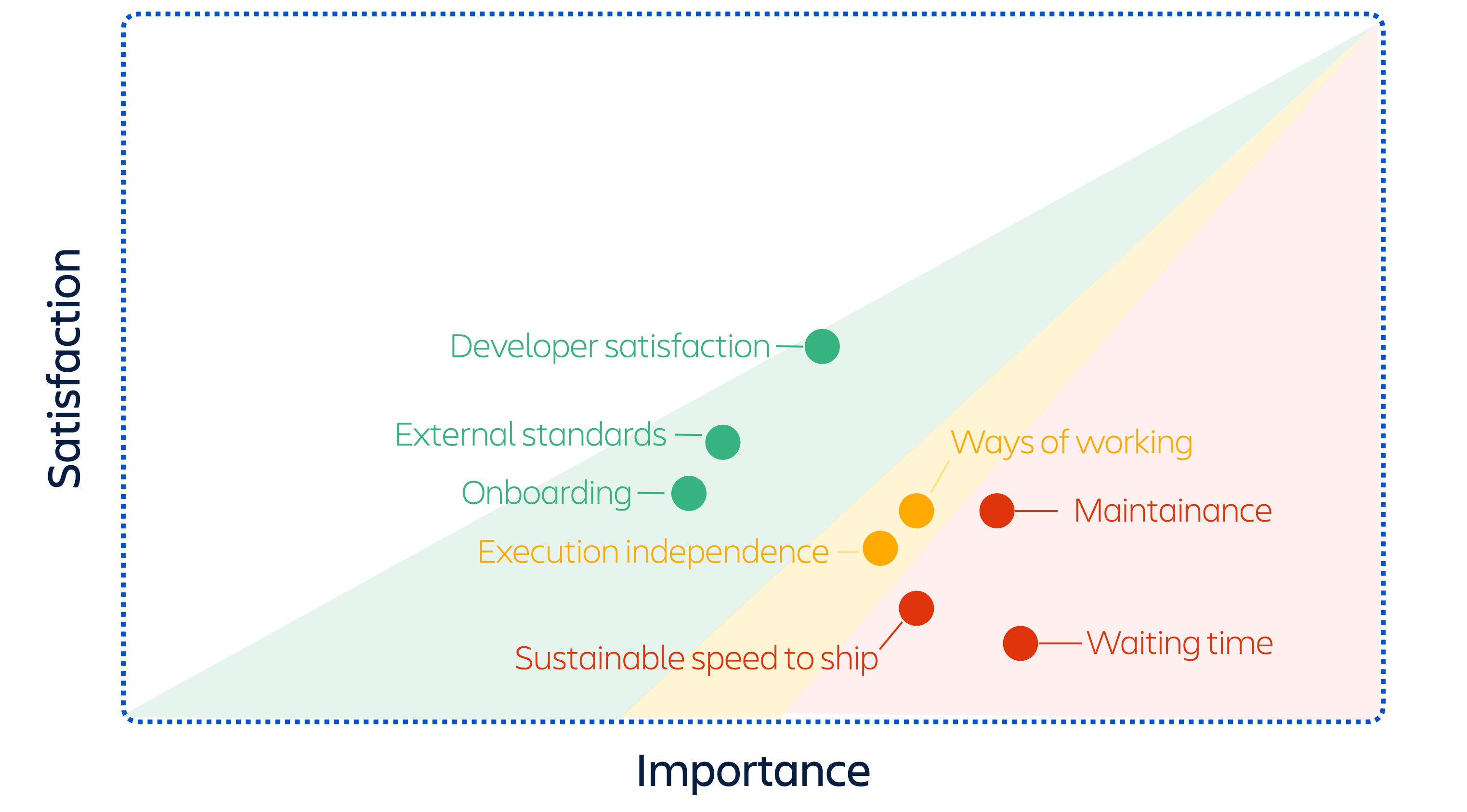

S'il est utile de visualiser chacun de vos signes vitaux par rapport aux autres, vous pouvez tracer vos résultats sur un graphique en nuage de points.

When to remove a vital sign

If average satisfaction is higher than average importance, the vital sign is probably not very important to your team, or your team is satisfied with it already. In the future, you can replace the vital sign with one you want to watch more closely.

ACTION REQUISE

15+: Extremely under-served areas to address first.

AMÉLIORATION NÉCESSAIRE

10-15: Areas that should be addressed soon.

Tout à fait

10 and below: Well-served areas that do not need to be addressed.

We've organized results from a sample survey into a table below.

Exemple de résultats de l'enquête

Signe vital

Importance moyenne

Satisfaction moyenne

Score d'opportunité

Résultats

Vitesse de livraison durable

Importance moyenne

6.93

Satisfaction moyenne

4.83

Score d'opportunité

9.03

Results

  GOOD

Temps d'attente

Importance moyenne

7.48

Satisfaction moyenne

3.41

Score d'opportunité

11.55

Results

  IMPROVEMENT NEEDED

Indépendance d'exécution

Importance moyenne

4.56

Satisfaction moyenne

6.34

Score d'opportunité

4.56

Results

  GOOD

Méthodes de travail

Importance moyenne

8.3

Satisfaction moyenne

1.33

Score d'opportunité

15.27

Results

  NEEDS ACTION

Standards externes

Importance moyenne

2.67

Satisfaction moyenne

5.87

Score d'opportunité

2.67

Results

  GOOD

Maintenance

Importance moyenne

9.15

Satisfaction moyenne

3.23

Score d'opportunité

15.07

Results

  NEEDS ACTION

Intégration

Importance moyenne

3.6

Satisfaction moyenne

9.76

Score d'opportunité

3.6

Results

  GOOD

Satisfaction des développeurs

Importance moyenne

7.82

Satisfaction moyenne

5.49

Score d'opportunité

10.15

Results

  IMPROVEMENT NEEDED

Mathématiques avancées

Une autre option de tirer le meilleur parti de vos résultats est de calculer l'écart de satisfaction pour chaque signe vital.

Quand vous calculez la différence entre l'importance moyenne et la satisfaction moyenne de chaque signe vital, vous calculez également l'écart de satisfaction. C'est-à-dire la différence entre l'importance d'un signe vital pour vos développeurs et leur degré de satisfaction. Un écart de satisfaction moindre indique que le signe vital est soit peu important et peu satisfaisant, soit très important et très satisfaisant. Dans les deux cas, ce signe vital n'est donc pas une priorité. Un écart de satisfaction plus important indique qu'un signe vital est très important pour l'équipe et que cette dernière n'est pas satisfaite de la manière dont elle le gère actuellement, résoudre le problème est une priorité absolue.

4. Se réunir pour discuter des résultats et trouver des solutions 30 min

Enfin, discutez des résultats de l'enquête avec votre équipe, identifiez les trois domaines d'opportunités les plus urgents et réfléchissez ensemble à des solutions.

To facilitate this important meeting, we recommend creating a Confluence page or Trello board with a simple vital signs table that lists your ratings. This makes for an effective, simple setup to keep remote or hybrid teams aligned. You can mark the most pressing opportunity areas and even share a link to the raw, anonymized responses if you want to dig deeper.

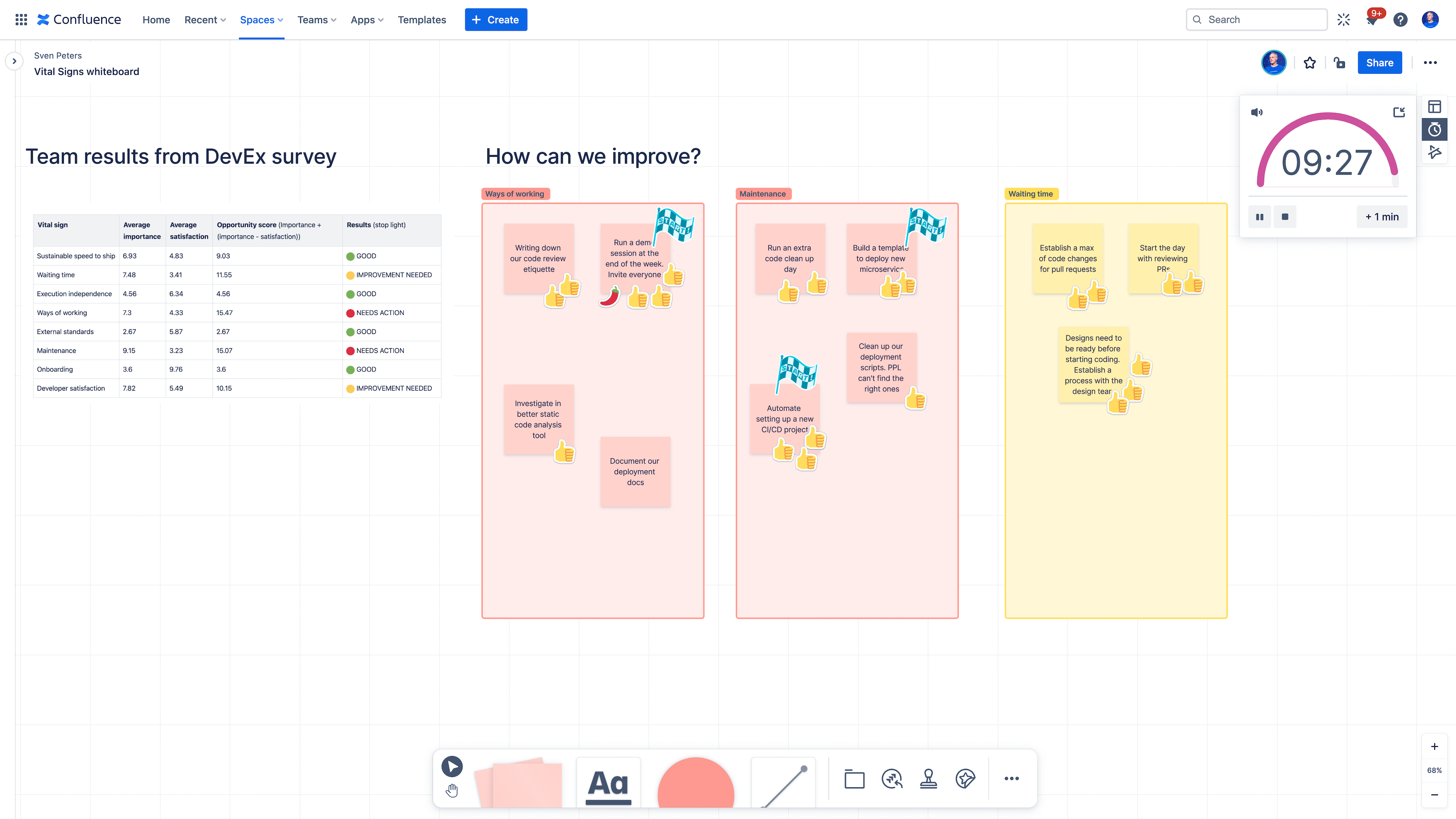

Vous pouvez également utiliser les tableaux blancs Confluence pour créer des sections pour chacun de vos signes vitaux les plus urgents et trouver des solutions potentielles crowdsourcées, et y ajouter vos propres réflexions.

  • Revenez sur les idées pour cocher celles que vous suivrez.
  • Ajoutez des éléments d'action au backlog.
  • Après votre réunion, assurez-vous que tout le monde a accès à la page et invitez les développeurs à continuer à ajouter des idées.

Cette réunion est un moyen important pour l'équipe de montrer aux développeurs que leur voix est importante et qu'elle peut être source de changements, ce qui peut garantir davantage de participations aux enquêtes à l'avenir. Permettre aux développeurs de donner leur avis peut les aider à se sentir davantage investis dans le résultat, ce qui se traduit souvent par un meilleur suivi et des résultats plus constants. La diversité des points de vue entraîne de meilleures solutions, et c'est à chacun de créer le changement et de se développer, et non uniquement la direction.

Conseil : NE SAUTEZ PAS CETTE ÉTAPE !

Poser des questions sans discuter du résultat est souvent pire que de ne pas en poser du tout.


Suivi

Nous recommandons d'exécuter le scénario « Enquête sur l'expérience des développeurs » au moins deux fois par an si vous êtes satisfait de vos métriques de réussite et de vos signes vitaux, et une fois par trimestre si vous vous efforcez d'améliorer l'expérience de vos développeurs.


Illustration d'une foule

Vous avez encore des questions ?

Démarrez une conversation avec d'autres utilisateurs du Playbook de l'équipe Atlassian, obtenez de l'aide ou donnez un feedback.

Illustration d'une foule

Vous avez encore des questions ?

Démarrez une conversation avec d'autres utilisateurs du Playbook de l'équipe Atlassian, obtenez de l'aide ou donnez un feedback.

Explorez d'autres scénarios

Illustration d'inscription à la newsletter
